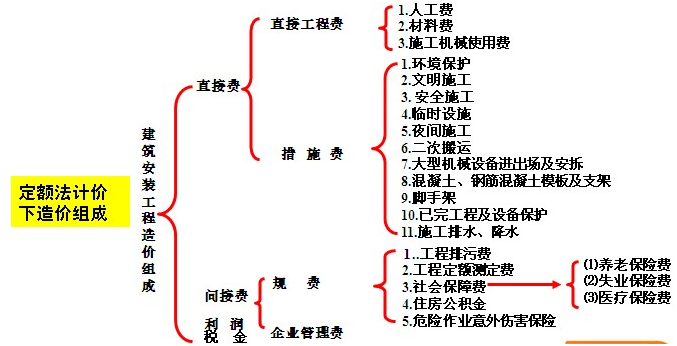

直接工程費
“直接工程費”通常是指在建筑或工程項目中直接用于施工的費用。這些費用包括但不限于:
1. 材料費:用于購買或租賃施工所需的各種材料的費用。
2. 人工費:支付給參與施工的工人和技術人員的工資。
3. 機械使用費:使用各種施工機械和設備的費用。
4. 臨時設施費:為施工項目搭建的臨時設施,如工人住宿、辦公場所等的費用。
5. 施工管理費:項目管理團隊的管理費用,包括監督施工進度、質量控制等。
6. 設計費:如果項目中包含設計服務,這部分費用也計入直接工程費。
7. 運輸費:將材料和設備運輸到施工現場的費用。
直接工程費是工程項目成本中的重要組成部分,它直接影響到項目的總成本。在進行項目預算和成本控制時,直接工程費是需要仔細計算和監控的關鍵部分。如果你需要更詳細的解釋或者有關于特定工程項目的直接工程費問題,請提供更多的上下文信息。
措施費由三部分組成
措施費通常是指在工程項目中,除了直接用于工程實體建造的成本之外,還需要考慮的一系列額外費用。這些費用可能包括但不限于以下幾個方面:
1. 施工準備費用:包括施工前的各項準備工作,如施工場地的清理、施工設備的搭建等。
2. 施工過程中的臨時設施費用:如臨時用電、用水、施工道路、施工圍擋等。
3. 安全與環保措施費用:包括安全防護、環境保護措施等,以確保施工過程中的安全和減少對環境的影響。
4. 技術措施費:可能包括采用特殊施工技術或工藝所產生的額外費用。
5. 管理費用:項目管理團隊的運營成本,包括管理人員的工資、辦公費用等。
6. 風險費用:應對可能發生的風險和不確定性的費用。
7. 其他不可預見費用:如突發事件應對費用、政策變動導致的額外費用等。
具體到某個項目,措施費的組成可能會有所不同,需要根據項目的實際情況和所在地區的規定來確定。如果你需要更詳細的解釋或者針對某個具體項目的信息,請提供更多的上下文或者相關文件,我可以幫助你進行更深入的分析。
措施費怎么計算
措施費是工程預算中的一項重要內容,它包括為確保工程順利進行而采取的各項措施所發生的費用。措施費的計算方法通常包括以下幾個方面:
1. 安全文明施工費:這包括安全施工費、文明施工費、環境保護費、臨時設施費、揚塵污染防治增加費等。計算公式通常是綜合工日數量乘以相應的費率,例如:
- 安全生產費 = 綜合工日 * 費率 * 安全生產費費率
- 文明施工措施費 = 綜合工日 * 費率 * 文明施工費費率
- 安全文明施工費 = 安全生產費 + 文明施工措施費
2. 夜間施工費、二次搬運費、冬雨季施工增加費:這些費用是根據綜合工日數量乘以相應的費率來計算的。例如:
- 夜間施工費 = 綜合工日 * 夜間施工費費率
3. 單價措施費:這是針對可計量的措施項目,如腳手架費、模板費等,計算方法是工程量乘以綜合單價。
4. 規費:規費的計算方法是綜合工日數量乘以規費的費率。
5. 環境保護費:計算公式是直接工程費乘以環境保護費費率。
6. 文明施工費和安全施工費:計算公式與環境保護費類似,即直接工程費乘以相應的費率。
7. 臨時設施費:包括周轉使用臨建費、一次性使用臨建費和其他臨時設施費用。
8. 夜間施工增加費、二次搬運費、大型機械進出場及安拆費:這些通常也是根據直接工程費用乘以相應的費率來計算的。
9. 混凝土模板及支架費、腳手架搭拆費:這些費用的計算會涉及到攤銷量、價格、使用日期、租賃價格以及支拆和運輸費用。
10. 已完工程及設備保護費、施工排水降水費:這些費用包括所需機械費、材料費和人工費,以及排水降水機械臺班費和周期等。
在實際計算時,措施費的計算還需參照當地的具體規定和標準,以及工程的具體情況。
